Na sequência da primeira parte deste artigo, publicado em 29 de setembro de 2025 ( ver artigo ), que descrevia a edificação do aquartelamento da Companhia de Transmissões n.º 5 (CTm5) dotado com os requisitos mínimos para o conforto dos militares da companhia, apresentam-se agora as melhorias realizadas entre 12 de junho e 31 de dezembro de 1995.

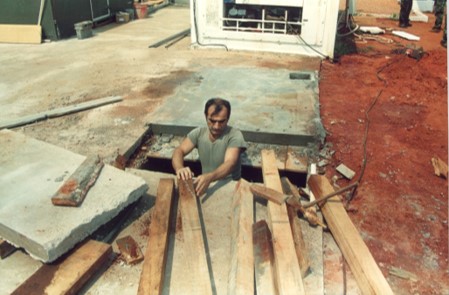

No dia 12 de junho, iniciou-se a construção da fossa antisséptica para as águas sanitárias, tendo sido concluída a 16 de junho. Este trabalho foi realizado por militares da CTm5, exceto a abertura do buraco para a fossa que foi realizado por uma retroescavadora da UNAVEM III.

Construção da fossa antissética

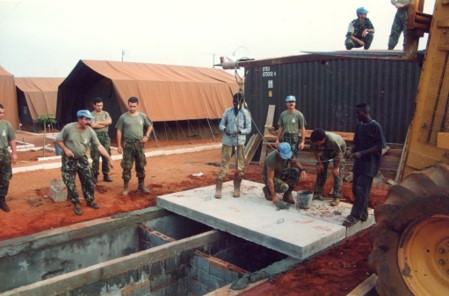

Colocação da laje superior na fossa antissética

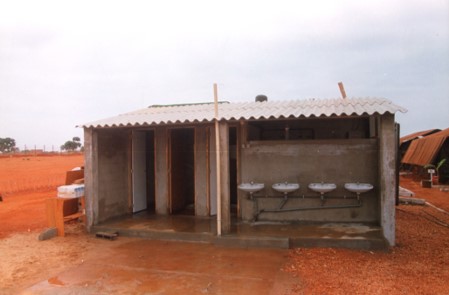

Posteriormente, em 26 de junho, iniciou-se a construção dos sanitários de alvenaria (lavatórios, urinóis, retretes e chuveiros) da CTm5 para substituição dos anteriores sanitários de campanha. Estes trabalhos foram concluídos pelos militares da companhia em 10 de julho e contribuíram para melhorar significativamente as condições higiénico-sanitárias da unidade.

Construção dos sanitários de alvenaria (fase inicial)

Construção dos sanitários de alvenaria (acabamentos)

Nos dias 13 e 14 de julho realizou-se a canalização para as máquinas de lavar roupa instaladas num contentor, permitindo iniciar o funcionamento contínuo da lavandaria a 15 de julho, com duas empregadas angolanas contratadas para o efeito, garantindo maior conforto aos militares que deixaram de lavar a respetiva roupa á mão.

A partir do dia 14 de julho iniciou-se o ajardinamento das áreas contíguas à parada, tendo sido contratado um jardineiro angolano para o efeito.

Na semana seguinte, em 17 de julho, iniciou-se a construção do estrado da área de Comando e do Centro de Comunicações de alternativa, tendo sido também realizada a instalação da iluminação elétrica que ficou concluída em 19 de julho.

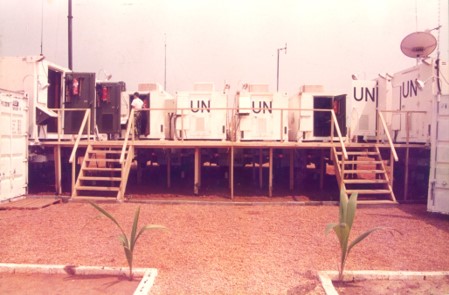

Construção do estrado da área de Comando/CCom de alternativa

Instalação de um contentor WC na CTm5

Em 22 de julho instalou-se um contentor WC na CTm5, fornecido pela UNAVEM III, que ampliou a capacidade dos sanitários da unidade.

Entre 24 e 28 de julho construiu-se a laje em betão armado para a nova cozinha e respetiva fossa antisséptica que melhorou significativamente as condições higiénico-sanitárias da cozinha da unidade.

Construção da laje em betão armado para cozinha

Construção da fossa antisséptica para a cozinha

No dia 31 de julho, como já referido em artigo próprio ( ver artigo ), iniciou-se a construção do D’Jango, uma “cubata” típica angolana, que serviria para a realização de vários eventos e convívios, tendo sido concluída a 18 de agosto, mas que foi sofrendo melhorias consecutivas. Esta infraestrutura materializou o início da construção da Área de Lazer (“D’ Jangos” e área de jogos) da CTm5.

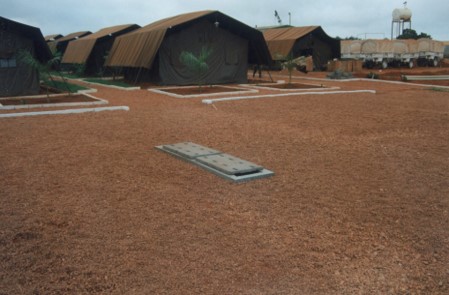

Construção das valas de drenagem da Parada

Em 5 de setembro iniciou-se a construção das valas de drenagem da Parada do aquartelamento da CTm5, evitando assim a concentração de água neste local.

Na semana seguinte, 8 de setembro, iniciou-se o ajardinamento das áreas contíguas ao D’ Jango.

Posteriormente, em 26 de setembro, iniciou-se a colocação das Redes de Camuflagem no exterior do Refeitório e dois dias mais tarde, a 28 de setembro, colocaram-se Redes de Camuflagem no interior Refeitório. No dia 29 de setembro colocaram-se ventoinhas no Refeitório e iniciou-se a construção das Palhotas à frente do Refeitório que ficaram concluídas em 7 de outubro.

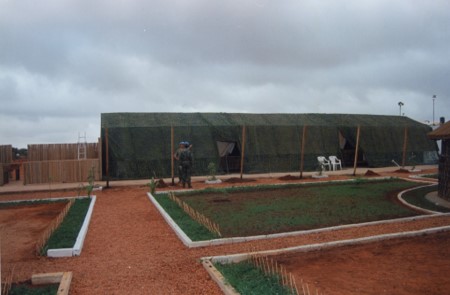

Colocação das Redes de Camuflagem no exterior do Refeitório

Construção das Palhotas à frente do Refeitório

No dia 3 de outubro colocaram-.se portas nas instalações sanitárias da unidade.

Uma semana mais tarde, em 12 de outubro iniciou-se a construção da carpintaria e da respetiva Arrecadação.

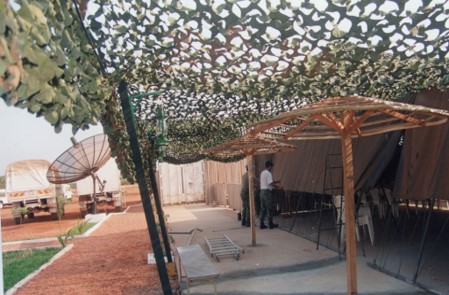

No dia 24 de outubro foi colocada uma tenda para servir de teto à Sala de Jogos e foi também colocada uma Rede de Camuflagem nesta área.

No dia seguinte, 25 de outubro, colocou-se uma tenda para servir de teto à Linha do Refeitório que contribuiu para o bem-estar dos militares da unidade, evitando que se molhassem enquanto serviam as suas refeições.

No dia 26 de outubro foram colocadas Redes de Camuflagem nos Shelters da Área de Comando e do Centro de Comunicações, e no dia seguinte, 27 de outubro, foram rearrumados os atrelados das viaturas.

No dia 13 de novembro instalaram-se duas Tendas 16P para alojar o pessoal da Companhia Logística n.º 6 (CLog 6), em trânsito em Luanda, e no dia seguinte, 14 de novembro, iniciou-se o respetivo ajardinamento que ficou concluído em 17 de novembro.

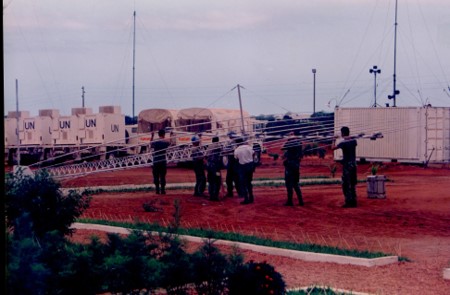

Montagem da antena logarítmica para o Rear-Link

Nesse dia, a 17 de novembro, iniciou-se também a montagem da antena logarítmica para o suporte eletromagnético do Rear-Link com Portugal que ficou concluída no dia 21 de novembro. No mês seguinte, em 11 de dezembro, foi realizado o ajardinamento do canteiro desta antena.

A concluir este mês de novembro, entre 22e 24 foi construída uma cobertura para os Geradores da CTm5.

No mês seguinte, em 12 de dezembro, foi pintado o contentor destinado à barbearia e instalado um novo Gerador de 100 KVA fornecido pela UNAVEM III à companhia.
